Kάτοψη τοποθέτησης των trackers και του οικίσου.

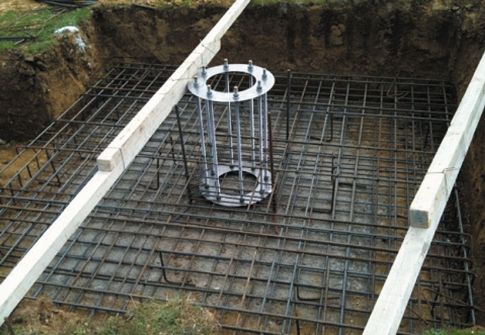

Θεμελίωση βάσεων στήριξης των trackers.

Θεμελίωση βάσεων στήριξης των trackers.

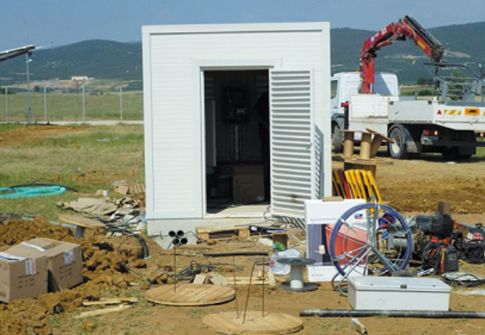

Το σπιτάκι του ευαίσθητου ηλεκτρονικού εξοπλισμού.

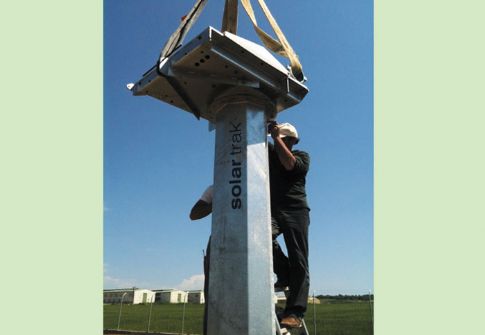

Eγκατάσταση ιστών trackers.

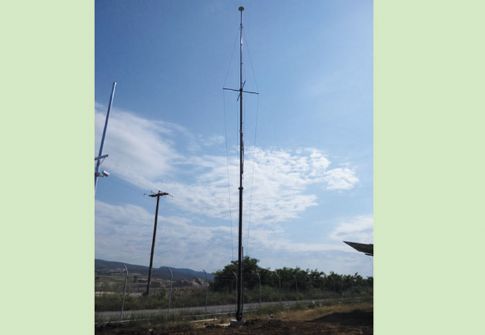

Ο ιστός του απαραίτητου αλεξικέραυνου.

Εγκατάσταση ιστών trackers.

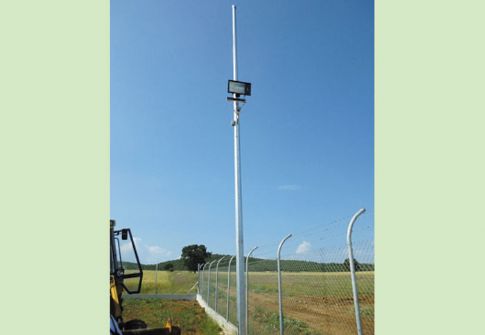

Kάμερες ασφαλείας και προβολείς.

Ακολουθώντας την πορεία του ήλιου

Διαβάστηκε από 1764 αναγνώστες -

Πρόσφατα, λειτούργησε στη θέση Μεσαλίκια του Δήμου Αλεξανδρούπολης φωτοβολταϊκό πάρκο ισχύος 99,66 kWp. Η ιδιαιτερότητα της συγκεκριμένης εγκατάστασης βρίσκεται στη χρήση ηλιακών ανιχνευτών (solar trackers) που πάνω τους τοποθετούνται τα φωτοβολταïκά panels.

Tο σημαντικό πλεονέκτημα των solar trackers, σε συνδυασμό με την προηγμένη ηλεκτρονική τεχνολογία που διαθέτουν, έγκειται στη δυνατότητα που διαθέτουν να παρακολουθούν συνεχώς την πορεία και την κλίση των ακτινών του ήλιου, στρέφοντας ταυτόχρονα τα φωτοβολταïκά πάνελς προς την σωστή κατεύθυνση αλλά και με σωστή κλίση. Έτσι, επιτυγχάνεται μεγαλύτερη εκμετάλλευση της προσπίπτουσας ηλιακής ακτινοβολίας, με αποτέλεσμα η παραγωγή ενέργειας να είναι έως και 40% περισσότερη από μια ίδια, σε kWp, εγκατάσταση σταθερών βάσεων. H εγκατάσταση αυτή έγινε σε ένα γήπεδο (χωράφι) 8 στρεμμάτων και η ιδιοκτήτρια εταιρεία ξεκίνησε τις διαδικασίες για την αδειοδότηση στα τέλη του 2008 και πάντα, σε συνεργασία με την τεχνική εταιρεία εγκατάστασης που είχε αναλάβει το έργο. Στις 29/06/2011, το έργο συνδέθηκε στο δίκτυο Χαμηλής Τάσης της ΔΕΗ. (φωτο κάτοψη λεζ κάτοψη του έργου)
Οι διαδικασίες που ξεκίνησαν, όπως είπαμε στα τέλη του 2008 και αφορούσαν σε σειρά ενεργειών, αρχικά για την αδειοδότηση του πάρκου και στη συνέχεια για τη σύνδεση του με το δίκτυο της ΔΕΗ, περιλάμβαναν:
- Λεπτομερή οικονομοτεχνική μελέτη για να εξετασθεί η οικονομική βιωσιμότητα του έργου.
-Αγορά γηπέδου εγκατάστασης.
-Αίτηση στη Ρυθμιστική Αρχή Ενέργειας (ΡΑΕ) για τη λήψη εξαίρεσης από την υποχρέωση έκδοσης άδειας παραγωγής ηλεκτρικής ενέργειας.
-Εκπόνηση Προμελέτης Περιβαλλοντικών Επιπτώσεων (ΠΠΕ) και αίτηση στην Νομαρχία Έβρου για την έγκρισή της.
-Αίτηση στο τοπικό γραφείο της Δ.Ε.Η. για τη λήψη όρων σύνδεσης του πάρκου με το δίκτυο Χαμηλής Τάσεως.
-Αίτηση για προς το Υπουργείο Οικονομικών για την υπαγωγή της επένδυσης στον αναπτυξιακό Νόμο 3299/04.
-Υπογραφή της σύμβασης με τη Δ.Ε.Η. για τα έργα σύνδεσης με το δίκτυο ΧΑΜΗΛΗΣ ΤΑΣΗΣ
-Αίτηση προς τον Διαχειριστή του Συστήματος Μεταφοράς Ηλεκτρικής Ενέργειας (ΔΕΣΜΗΕ) για την υπογραφή σύμβασης αγοραπωλησίας ηλεκτρικής ενέργειας.
-Υπογραφή της σύμβασης αγοραπωλησίας ηλεκτρικής ενέργειας με τον ΔΕΣΜΗΕ.
Με την ολοκλήρωση των παραπάνω «γραφειοκρατικών» διαδικασιών, ξεκίνησαν πλέον τα έργα για την εγκατάσταση του εξοπλισμού του φωτοβολταïκού πάρκου. Και χρειάστηκαν μόλις 22 ημέρες για να ολοκληρωθούν μολονότι το πρόγραμμα περιλάμβανε εργασίες υποδομής (περίφραξη γηπέδου, εκσκαφές, εργασίες σκυροδέματος), έργα συναρμολόγησης, τοποθέτησης και σύνδεσης των solar trackers, των φωτοβολταïκών panels, inverters και όλου του απαραίτητου ηλεκτρονικού και ηλεκτρολoμηχανολογικού εξοπλισμού. Για την ακρίβεια τα έργα εγκατάστασης ξεκίνησαν στις 16/05/2011 και το φωτοβολταïκό πάρκο συνδέθηκε στο δίκτυο της ΔΕΗ στις 29/09/2011. Για το βασικό εξοπλισμό του φωτοβολταïκού πάρκου των 99,66 kWp χρησιμοποιήθηκαν 453 φωτοβολταϊκά πάνελs του οίκου Sharp, τύπος ND-220(E1F), εννέα μονοφασικοί αντιστροφείς του οίκου SMA, τύπος SMC 11000-TL και 17 trackers δύο αξόνων του γερμανικού οίκου Solar Trak, τύπου ST2000. Για την προστασία των εγκαταστάσεων από κεραυνούς, τοποθετήθηκε αλεξικέραυνο τύπου TESLA-S ύψους 18 μ. με ακτίνα προστασίας 99μ., απόλυτα φιλικό στο περιβάλλον και εργαστηριακά δοκιμασμένο κατά ΕΛΟΤ ΕΝ 50164-1. Για δε την προστασία των ευαίσθητων ηλεκτρονικών εξαρτημάτων (αντιστροφείς, σύστημα συλλογής δεδομένων, κάμερες) από υπερτάσεις εγκαταστάθηκαν απαγωγείς υπερτάσεων. Στη συνέχεια, τοποθετήθηκε ο προκατασκευασμένος μεταλλικός οικίσκος με μόνωση από πλάκες πολυουρεθάνης, πάνω σε βάση από οπλισμένο σκυρόδεμα με την υποδομή για τη διέλευση των καλωδίων. Επιπλέον, για την επιτήρηση του χώρου των εγκαταστάσεων, εγκαταστάθηκε κλειστό κύκλωμα τηλεόρασης που αποτελείται από οκτώ (8) κάμερες Sony τύπου 480TVL με ανιχνευτή κίνησης, ο οποίος ενεργοποιεί την εγγραφή της εικόνας τους. Είναι κατάλληλοι για εξωτερική χρήση και είναι εγκατεστημένοι σε επίκαιρα σημεία των εγκαταστάσεων. Μέσω τηλεφωνικής γραμμής και σύνδεσης διαδικτύου, είναι δυνατή η λήψη των εικόνων του χώρου από οποιονδήποτε υπολογιστή με σύνδεση στο διαδίκτυο. Στους ίδιους ιστούς με τις κάμερες τοποθετήθηκαν και οκτώ (8) προβολείς χαμηλής κατανάλωσης για το φωτισμό του χώρου παρέχοντας ακόμα μεγαλύτερη ασφάλεια. Επίσης, μέσω δικτύου, συλλέγονται τα δεδομένα από τους inverters και μεταφέρονται τα δεδομένα στη συσκευή συλλογής δεδομένων και ρύθμισης των inverters της SMA Sunny WebBox και έτσι, παρακολουθείται η απόδοση της εγκατάστασης .Ο ηλεκτρονικός υπολογιστής ελέγχου και χειρισμών των trackers είναι επίσης συνδεδεμένος στο διαδίκτυο, μέσω του ίδιου δικτύου και οι παραπάνω έλεγχοι μπορούν να γίνουν και από μακριά μέσω κατάλληλου προγράμματος, το οποίο έχει εγκατασταθεί στον υπολογιστή. Μετά το πέρας των εργασιών εγκατάστασης του ηλεκτρομηχανολογικού εξοπλισμού έγιναν όλοι οι έλεγχοι της εγκατάστασης και η δοκιμαστική λειτουργία του πάρκου για λόγους ασφαλείας και άμεσα έγινε αίτηση στη ΔΕΗ για τη σύνδεση του έργου στο δίκτυο Χαμηλής Τάσης. Η οικονομοτεχνική μελέτη του συγκεκριμένου έργου και όλες οι εργασίες εγκατάστασης και λειτουργίας του εξοπλισμού του πάρκου έγιναν από την τεχνική εταιρεία ARVIS SOLAR. Η σύνδεση, όπως αναφέρθηκε ήδη, πραγματοποιήθηκε με επιτυχία στις 29/6/2011. Μέχρι τις 29/8/2011, η εγκατάσταση είχε ήδη παράγει 51.935,75kWh, οι οποίες τιμολογημένες προς 0,45€/kWh θα αποδώσουν στην ιδιοκτήτρια εταιρεία 23.371€.

Κόστος – απόδοση – απόσβεση
Όπως ήδη αναφέρθηκε στο δίμηνο λειτουργίας του, το πάρκο απέφερε 23.371 ευρώ στην εταιρεία ΚΡΟΥΝΟΣ Α.Ε. που είναι και η ιδιοκτήτρια του πάρκου. Το κόστος αγοράς και εγκατάστασης, τόσο του οικοπέδου, όσο και όλου του ηλεκτρολομηχανολογικού εξοπλισμού έφτασε περίπου τις 380.000 ευρώ, ακριβότερο ίσως έως 20-25% από μία εγκατάσταση σταθερών βάσεων, χωρίς trackers, που όμως αποδίδουν έως 40% περισσότερη ενέργεια, αποσβένοντας πολύ γρήγορα το επιπλέον κόστος τους. Επιπρόσθετα, σήμερα, και το κόστος του εξοπλισμού έχει μειωθεί αλλά και τα βήματα και ο χρόνος των διαδικασίων έχουν περιοριστεί , με αποτέλεσμα και η επένδυση να είναι μικρότερου ύψους, αλλά και ο συνολικός χρόνος διαδικασιών μικρότερος, με δεδομένο το τελικό όφελος για τον επενδυτή.

Χρονικό εργασιών των 22 ηµερών

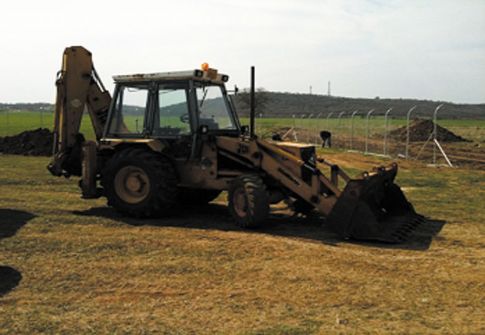

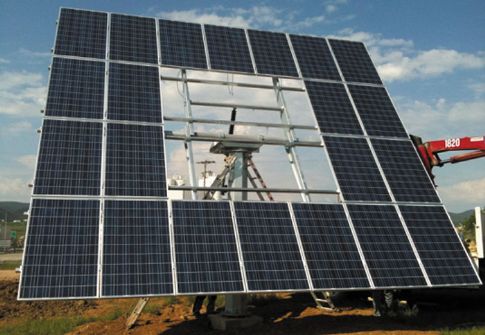

Το χρονικό των εργασιών ξεκίνησε, όπως είπαμε παραπάνω στις 16 Μαΐου 2011, με τις απαραίτητες χωματουργικές εργασίες και στη συνέχεια το γήπεδο περιφράχθηκε με xρήση συρματοπλέγματος ύψους 2,20 μέτρων στηριγμένο σε συμπαγές τοιχίο ύψους 20 cm. Ακολούθησαν οι θεμελιώσεις των βάσεων στήριξης των 17 trackers και του Οικίσκου στέγασης του ευαίσθητου ηλεκτρονικού εξοπλισμού. (Φωτο με θεμέλια λεζ: θεμελίωση βάσεων στήριξης των trackers) Στη συνέχεια, έγινε συναρμολόγηση στο έδαφος του μεταλλικού σκελετού των trackers και τοποθετήθηκαν πάνω σε αυτόν τα φωτοβολταϊκά πάνελς .Τα πάνελς ομαδοποιήθηκαν σε 27 στοιχειοσειρές (strings) με σύνδεση 3 στοιχειοσειρών ανά αντιστροφέα (inverter) με συγκεκριμένη μεθοδολογία, για τη μεγιστοποίηση της παραγωγής του πάρκου. Μετά την τοποθέτηση όλων των πάνελς πάνω στους 17 μεταλλικούς σκελετούς των trackers (επί εδάφους), ακολούθησε η εγκατάσταση με μηχανικά μέσα των ιστών ύψους 3 μέτρων των trackers πάνω στη σκυροδετημένη και κατάλληλα προετοιμασμένη βάση τους. Στη συνέχεια, τοποθετήθηκαν στους ιστούς των trackers τα κουτιά που εσωκλείουν τους μηχανισμούς κίνησης τους, την ηλεκτρονική μονάδα ελέγχου και τους συσσωρευτές για την εφεδρική κίνηση τους. Τέλος, πάνω στους ιστούς, τοποθετήθηκαν οι ήδη συναρμολογημένοι μεταλλικοί σκελετοί με τα φωτοβολταϊκά πάνελς. Στην κορυφή δύο εκ των εγκατεστημένων trackers (στις δύο άκρες του γηπέδου) τοποθετήθηκαν ανεμόμετρα, ώστε σε περίπτωση συνεχούς δυνατού ανέμου όλα τα trackers να οδηγηθούν σε ασφαλή (σχεδόν οριζόντια) θέση. Αξίζει να σημειωθεί ότι, ο ιστός στήριξης και το κουτί με τους μηχανισμούς κίνησης και ελέγχου των trackers, έρχονται έτοιμα συναρμολογημένα από το εργοστάσιο κατασκευής τους, ελαχιστοποιώντας τις επιτόπιες εργασίες εγκατάστασής τους.

Όλα τα ευαίσθητα ηλεκτρονικά εξαρτήµατα στεγάστηκαν µέσα στον οικίσκο και συγκεκριµένα:
-Πίνακας συνεχούς ρεύματος (DC)
-Πίνακας εναλλασσόμενου ρεύματος (AC)
-Αντιστροφείς συνεχούς (DC) – εναλλασσόμενου (AC) ρεύματος
-Μεταδότης ακτινοβολίας, θερμοκρασίας φωτοβολταϊκών γεννητριών και εξωτερικής θερμοκρασίας
-Σύστημα συλλογής δεδομένων από τους αντιστροφείς και το μεταδότη ακτινοβολίας και θερμοκρασιών
-Σύστημα ελέγχου και συνεχούς καταγραφής εικόνων
-Ηλεκτρονικός υπολογιστής ελέγχου trackers
-Δρομολογητής κινητής τηλεφωνίας (GSM modem) για τη αμφίδρομη μετάδοση πληροφοριών
